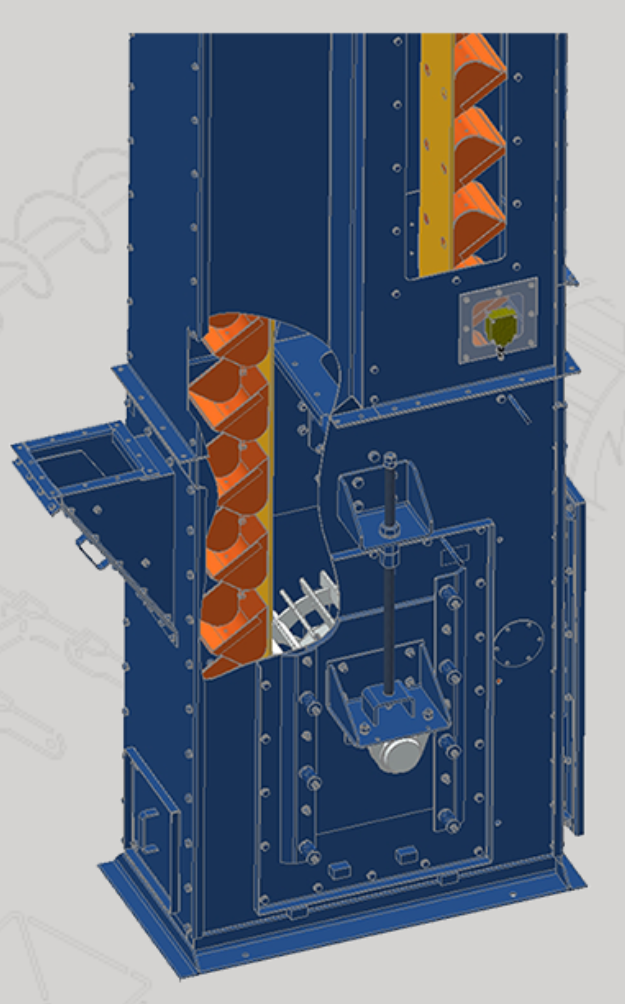

Das Ausbruchmaterial soll über vertikale bucket elevator / Gurtbecherwerke an die Oberfläche gefördert werden.

Zur Berechnung des Ausbruchmaterialtransportes an die Oberfläche wird folgende Hubarbeit angenommen:



W = m * g * h = V * ρ * g * h

m = Masse von Granit
g = 9,81 m-2
V = Volumen des Granits (ohne Schüttung)
ρ = 2'800 kg/m3
h = Hubhöhe
W = Hubarbeit







































Quelle: https://www.wutra.de

   Tiefenbohrung   Stollen   Slim Hole Bohrungen   Kavernen   Bohrplätze   Total Ausbruch     Hubarbeit
Menge 0000 - 1000 m          113’097 m3                     -   m3                               -   m3                  -   m3                   -   m3          113’097 m3   Menge 0000 - 1000 m             431’466 kWh
Menge 1001 - 2000 m          113’097 m3                     -   m3                               -   m3                  -   m3                   -   m3          113’097 m3   Menge 1001 - 2000 m             862’933 kWh
Menge 2001 - 3000 m          113’097 m3                     -   m3                               -   m3                  -   m3                   -   m3          113’097 m3   Menge 2001 - 3000 m         2’157’332 kWh
Menge 3001 - 4000 m          113’097 m3                     -   m3                               -   m3                  -   m3                   -   m3          113’097 m3   Menge 3001 - 4000 m         3’020’264 kWh
Menge 4001 - 5000 m          113’097 m3                     -   m3                               -   m3                  -   m3                   -   m3          113’097 m3   Menge 4001 - 5000 m         3’883’197 kWh
Menge 5001 - 6000 m          113’097 m3                     -   m3                               -   m3                  -   m3                   -   m3          113’097 m3   Menge 5001 - 6000 m         4’746’130 kWh
Menge 6001 - 7000 m          113’097 m3                     -   m3                               -   m3                  -   m3                   -   m3          113’097 m3   Menge 6001 - 7000 m         5’609’062 kWh
Menge 7001 - 8000 m          113’097 m3                     -   m3                               -   m3                  -   m3                   -   m3          113’097 m3   Menge 7001 - 8000 m         6’471’995 kWh
Menge 8001 - 9000 m          113’097 m3       3’330’865 m3                         3’781 m3          40’000 m3      2’200’000 m3       5’687’743 m3   Menge 8001 - 9000 m     368’878’573 kWh
Menge 9001 - 10000 m           113’097 m3       3’330’865 m3                         3’781 m3          40’000 m3      2’200’000 m3       5’687’743 m3   Menge 9001 - 10000 m      412’276’053 kWh





Total Hubarbeit: 808'337'005 kWh. Für Antriebe und Hilfsbetriebe rechnen wir noch mit einem Faktor 1.5 dazu.

Total Hubarbeit mit Wirkungsgrad und Hilfsbetriebe: 1'212'505'508 kWh = 1'212'505,508 MWh = 1'212,506 GWh = 1,213 TWh
